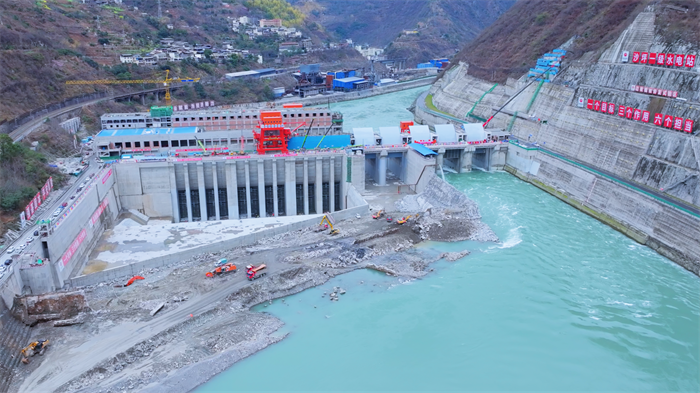

3月18日,国家能源集团大渡河枕头坝二级、沙坪一级两座水电站机组进水口及尾水共24扇闸门全部成功下闸,标志着由国家能源集团投资建设的大渡河枕头坝二级、沙坪一级水电站同步具备挡水条件,为两电站首台机组投产目标奠定了坚实基础。
![]() |
在项目施工现场,工作人员有条不紊地进行着各项准备工作。随着2×3200kN大型门机液压抓梁精准地连接闸门,并将闸门平稳放入机组检修门槽,然后缓缓落入门槽底坎。操作手全神贯注,确保每一个动作都准确无误。现场指挥人员通过对讲机,清晰地传达着各项指令,确保下闸作业顺利进行。随着最后一扇闸门成功下闸,现场响起了热烈的掌声和欢呼声。
据悉,国家能源集团大渡河枕头坝二级、沙坪一级水电站闸门包括机组进水口检修闸门、机组尾水口事故闸门,分别安装在机组流道进出孔口,主要起挡水作用,为机组设备安装和检修创造施工条件,检修闸门安装进度直接影响电站下闸蓄水时间。
“为顺利完成两座大型水电站下闸挡水目标,国家能源集团大渡河枕沙分公司严格落实集团公司‘两高一低’工程建设要求,坚持以目标为导向,切实发挥业主主导作用,凝聚各参建单位攻坚力量,科学协调土建施工与机电安装交叉作业,推行各个作业面紧张有序衔接,全力确保了两座大型水电站24扇机组闸门顺利下闸,为打赢下闸挡水攻坚战奠定了坚实的基础。”国家能源集团大渡河枕沙分公司机电物资处主管左世鑫说。
![]() |
据了解,国家能源集团大渡河枕头坝二级、沙坪一级两座水电站均位于乐山市金口河区境内,是大渡河干流调整规划的第22、23级电站,总装机66万千瓦,也是四川省“十四五”重点建设项目和乐山市“挂图作战”重大项目,计划于今年同步实现首台机组投产发电,2026年同步实现全部机组投产发电。
左世鑫表示,下一步,公司将瞄准“3.30”下闸挡水目标,落实安全责任,加大资源投入,强化现场管控,推进机电安装与土建施工的有序衔接,全力确保下闸挡水目标安全高效地如期实现。
