四川新闻网消息 “35千伏茅桥变电站2号主变负载率为88%且有上升趋势,请你们做好发电准备”。6月19日晚上,配调值班员向国网乐山供电公司嘉州供电中心10千伏青镇线保电值守人员下令。
![]() |
近期,在接到35千伏青平变电站主变停电增容通知后,嘉州供电中心立即开展线路供电能力评估和转供方案编制,重新整定转供线路一二次融合开关定值,安排茅桥供电服务站组织人员开展特殊巡视、集中消缺和通道清理,为项目顺利实施打下良好基础。
根据负荷情况分析,35千伏青平变电站主变停电后,承载的全部负荷由35千伏茅桥站供电,因10千伏青镇线距离茅桥很远,线路供电半径达13千米,农业养殖负荷重,供电可靠性差,极易造成主变过载和末端低电压。在公司运检部指导下,嘉州供电中心积极对接带电作业中心拟定中压发电车保电方案,并在主变停电增容施工前一日完成中压发电车接入和并网调试,有效解决了变电站过载运行带来的安全风险,极大缓解了青平片区电网的供电压力。

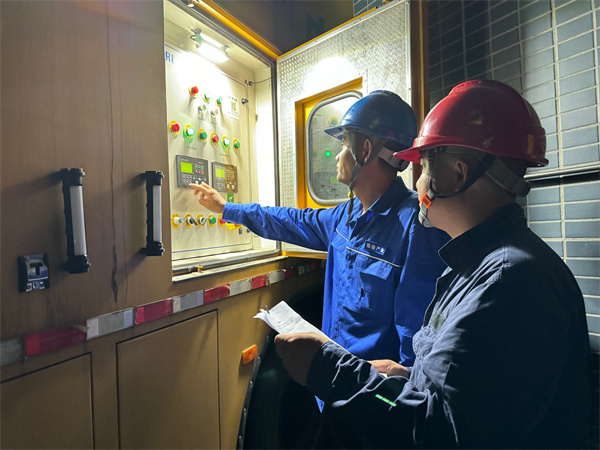

“现在中压发电车启动正常,并网成功,可切换至孤岛模式”,19日晚上,在10千伏青镇线13号杆2号开关断开后,调度下令将中压发电车由“增容并网”切换至“孤岛模式”,10千伏青镇线39台配变,2342户居民零感知平稳用上“油电”,值班人员时刻关注发电机油温和输出功率,确保供电正常。
“现在负荷已稳定,可切回电网供电,请你们做好发电车退出准备”。当晚,在调度、茅桥供电服务站和保电值守组工作人员的紧密配合下,发电车平稳退出运行。(供稿:国网乐山供电公司 杨鸿淋)
